厦门中山片区与松柏片区部分路段交通组织有调整
厦门日报30分钟前
厦门市公安交通管理局今天下午召开新闻通气会,介绍了岛内部分路段交通组织变化情况。
一、中山片区

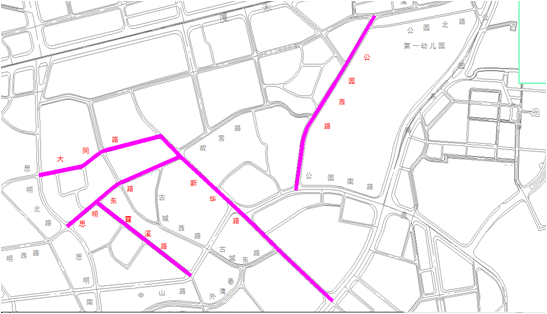

中山片区改造提升工程共包括5条道路:大同路、思明东路、霞西路、新华路、公园西路。主要改造内容包括:
1)道路工程:人行道、机动车道路面提升改造。
2)交通工程:交通标线;共享单车停放点设置;公交站台的提升改造;多杆合一及废旧标志牌的拆除。
3)管线工程:燃气、给水管道改造、电力、通讯管线缆化下地;
4)景观工程:栏杆、车阻石、垃圾桶、井盖、树篦子、箱体、花池及多箱合一等附属设施的改造。
5)照明工程:结合现状对道路照明进行提升改造。
据此,施工期间,相关路段安排如下:

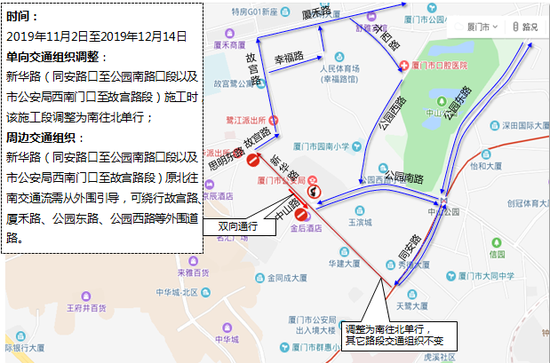

1。新华路:半幅围挡封闭施工,同安路口至公园南路口段以及市公安局西南门口至故宫路段剩余车道改双向交通为由南往北单向交通,剩余车道宽度相对充裕;市公安局西南门至公园南路口段保持双向通行,满足出警需求。
新华路

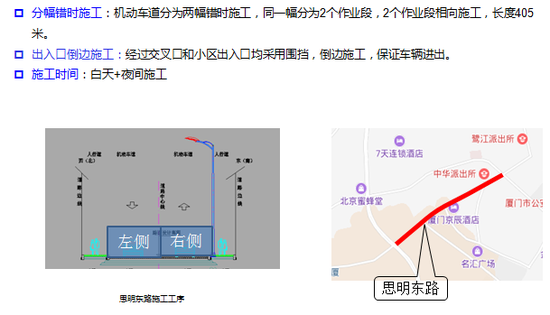

2。思明东路、大同路:原道路均为双车道单向通行,半幅围挡封闭施工后,剩余单车道单向通行;与公交线路方向一致,不需调整线路;
思明东路
大同路

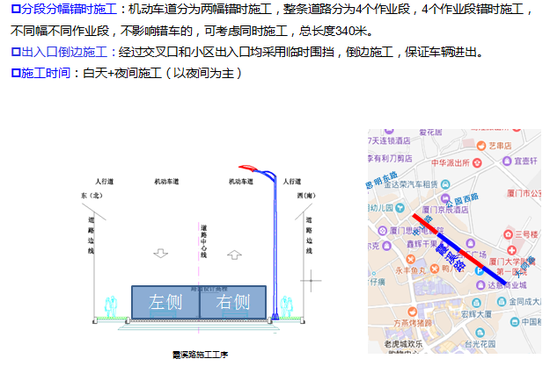

3。霞溪路:分段、半幅围挡施工,保证车辆可进出。

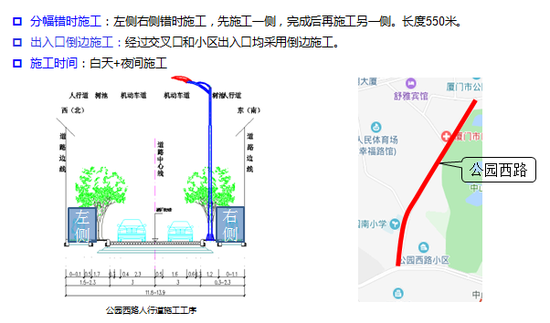

霞溪路4。公园西路:仅施工人行道,分别单侧施工,围挡同侧机动车道1.5米供行人通行,对机动车交通影响不大。
公园西路工期:2019年10月26日至2020年1月10日。
二、松柏片区

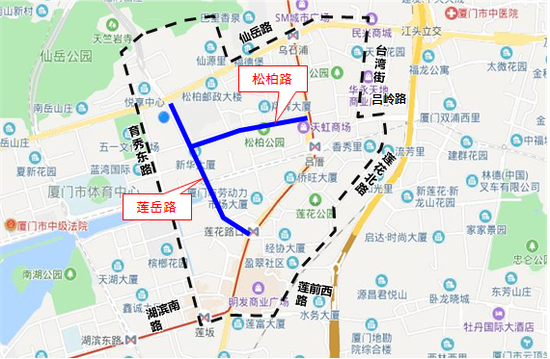

松柏片区改造工程共包括2条道路:莲岳路和松柏路。主要改造内容:
1。道路工程:人行道机动车道均破除新建,人行道新建1.5米宽自行车道
2。 交通工程:标线恢复,拆除及新增部分标志牌
3。 管线工程:管线清淤、更换破损雨污水管道,新增部分雨水口
4。 景观绿化工程:人行道绿化带及机动车道侧分带灌木重新种植,乔木不动。
5。照明工程:路灯刷漆
工程分布
根据安排,松柏片区工期自2019年10月26日起,至2020年2月29日。总体工序如下:

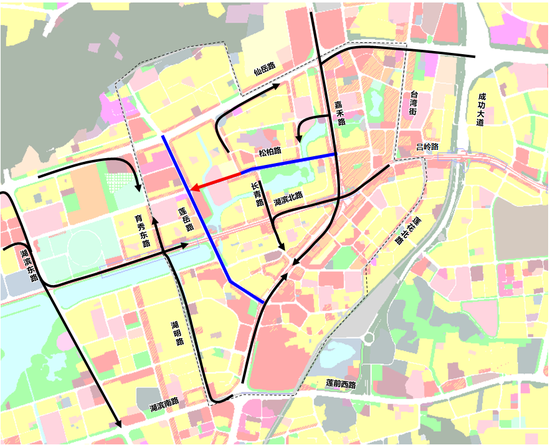

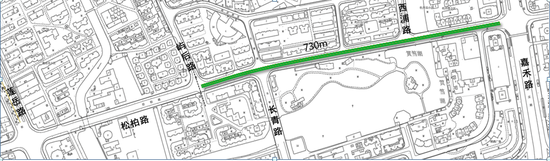

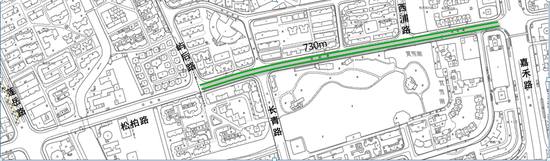

(1)第一步:先施工莲岳路的湖滨北路口-嘉禾路口段约650m,同步实施松柏路的屿后路口-嘉禾路口段约730m。
(2)第二步:施工莲岳路的仙岳路口-湖滨北路口段约820m,不包括松柏路口。
(3)第三步:施工松柏路的屿后口路-莲岳口路段约400m,结合莲岳路-松柏路口同步实施。
总体工序图受其影响,各路段交通组织变更安排如下:
莲岳路
(1)车行道施工内容及工序
对全线路面进行挖除,回填混凝土,更换路基、垫层、路面,并进行养护。
施工期间需对施工范围进行封闭围挡。原则上整体采用分幅分段施工。

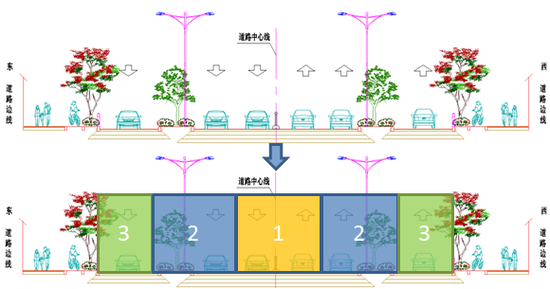

莲岳路分段施工示意图分幅错时施工:3个作业面错时施工,第1作业面为主线中间2车道,第2作业面为主线两侧车道,第3作业面为两侧辅道。
莲岳路分幅施工作业面示意图分段错时施工:全线以湖滨北路为界总体分为两段,分别为:仙岳路口-湖滨北路口段、湖滨北路口-嘉禾路口段,逐段施工,减小施工影响范围。为保证节点处进出口车道功能匹配,沿线分界点2个路口段(以进出口道为起止点)单独施工。
(2)人行道施工施工内容及工序
在每段机动车道施工结束后,开始分段施工人行道;
在人行道施工段两侧5.5米宽辅路各隔离出临时人行道;
剩余3.5米宽作为辅道的机动车道,主要保障沿线进出。
莲岳路人行道分幅施工示意图松柏路
(1)施工内容及工序
具体步骤:

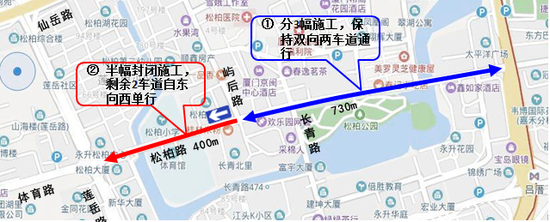

①先施工屿后路口至嘉禾路口段,分三幅进行施工,确保双向通行。
松柏路施工分段步骤②上一步完成后再施工屿后路口至莲岳路口段,采取4车道半幅封闭施工,剩余2车道自东向西单行。(预计时间段为2020年1月初至2月底,具体时间段将根据施工进度进行调整并提前发布通告)
③机动车道完成后再施工人行道,须在机动车道两侧各隔离出临时人行道。
屿后路口至嘉禾路口段路面改造交通组织如下:
施工内容:机动车道路面改造。
围挡方案:施工占用两侧机动车道,围挡宽度4.75m,剩余2条机动车道宽度9.25m。标准单元围挡长度约100m。

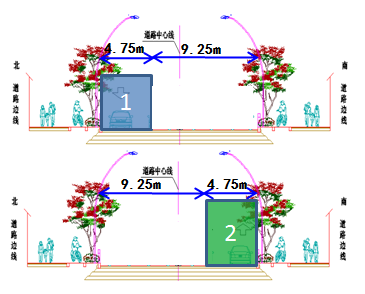

施工围挡方案交通组织:施工区域用围挡封闭,双向各减少1车道,高峰时段路段交通压力接近饱和。交叉口处分幅施工,保证车辆可进出。
松柏路第二阶段施工范围示意图屿后路口至嘉禾路口段路面改造交通组织如下:
施工内容:机动车道路面改造。
围挡方案:施工占用中间2条机动车道,围挡宽度5m,剩余两侧机动车道宽度各4.5m。标准单元围挡长度约100m。
施工围挡方案交通组织:施工区域用围挡封闭,双向各减少1车道,高峰时段路段交通压力接近饱和。交叉口处分幅施工,保证车辆可进出。
松柏路第二阶段施工范围示意图屿后路口至莲岳路口段施工步骤
采取4车道半幅封闭施工,先封闭路北侧7.5m宽度,南侧两车道自东向西单行。
松柏路屿后路口至莲岳路口段施工步骤再封闭路南侧7.5m,北侧车道自东向西单行。

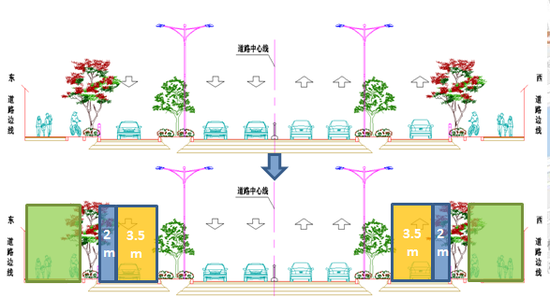

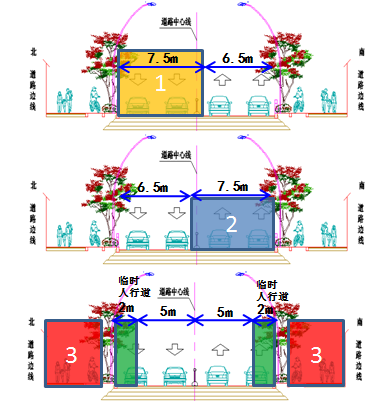

机动车道完成后再施工人行道,须在机动车道两侧各隔离出2米宽临时人行道。
屿后路至莲岳路段分幅施工作业面受此影响,屿后路口至莲岳路口段将实施如下绕行方案:
•松柏路局部单行:为保障学校接送交通,从屿后路口至莲岳路口段局部单行,4车道半幅封闭施工,剩余2车道自东向西单行。(预计时间段为2020年1月初至2月底,具体时间段将根据施工进度进行调整并提前发布通告)
•绕行路径:单行组织后由西向东方向车辆需绕行莲岳路—湖滨北路—长青路,绕行距离约1.3km。(或育秀东路—仙岳路—屿后路)

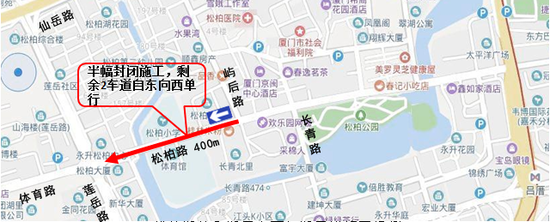

松柏路屿后路口至莲岳路口段单行交通组织方案 松柏片区绕行示意图 莲岳路分流组织 松柏路分流组织市公安交通管理局提醒广大市民:施工期间,请广大市民合理选择出行方式,过往车辆按现场道路交通标志标线指示通行,服从现场民警和管理人员的指挥和疏导。我局将根据施工进度,适时调整相关道路交通限制措施。
来源:厦门日报
